1. 路堤填筑前,应通过取土试验确定填料最小强度和()。




显示答案

2. 土质路堑混合挖掘法是指()混合使用。




显示答案

3. 某路堤的基底有1处直径8cm的泉眼,针对该水源应设置的排水设施是()。




显示答案

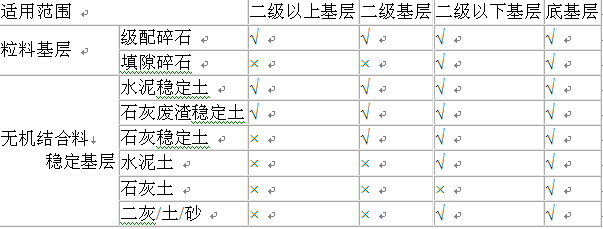

4. 不属于嵌锁型粒料基层的是()。




显示答案

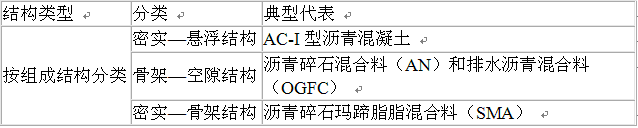

5. 沥青碎石玛蹄脂混合料属于()结构。




显示答案

6. 特重、重交通水泥混凝土路面不宜采用()水泥。




显示答案

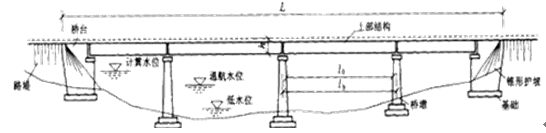

7. 采用重力式U型桥台的单跨拱桥全长是指()之间的距离。




显示答案

8. 斜拉桥主塔的受力性质主要是()。




显示答案

9. 通航河流上重力式桥台与重力式桥墩比较,其计算荷载还应考虑()。




显示答案

10. 关于隧道施工供电线路安装要求的说法,不符合规定的是()。




显示答案

11. 省级高速公路监控系统三级管理机构的组成是()。




显示答案

12. 下列指标中,属于沥青混凝土路面检验项目的是()。




显示答案

13. 关于路基土方施工安全技术要求的说法,错误的是()。




显示答案

14. 公路工程建设项目竣(交)工验收期间,质量监督机构进行工程质量检测所需的费用由()承担。




显示答案

15. 关于测量仪器使用和保管的说法,错误的是()。




显示答案

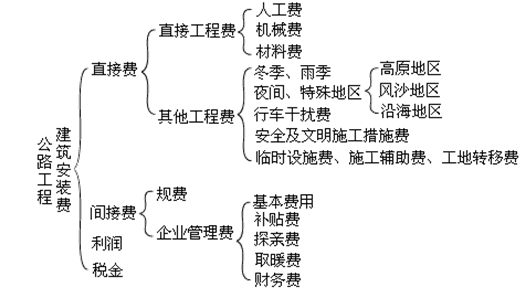

16. 企业管理费由基本费用、主副食运费补贴、职工探亲路费、职工取暖补贴和()几项组成。




显示答案

17. 某路基土方开挖施工共需1800个工日,计划施工时间为20天,每天安排2个班组轮流工作各8小时,则每个施工班组应配置的人数为()人。




显示答案

18. 材料核算主要有量差考核价差考核两方面,下列做法没有体现量差控制的是()。




显示答案

19. 下列措施中,可防止水泥稳定土基层裂缝的是()。




显示答案

20. 《公路建设市场管理办法》规定,因中标人疏于安全管理造成重大或特大事故的,取消其()内参加依法必须进行招标的项目的投标资格。




显示答案

多项选择题[试题制作:zk.ikaoti.cn][微信公众号:ikaoti][QQ593777558];

21. 粉煤灰路堤的组成除路堤主体部分外,还包括()。





显示答案

22. 关于沥青混凝土路面施工时选用沥青的说法,正确的有()。





显示答案

23. 关于隧道浅埋段开挖施工技术的说法,正确的有()。





显示答案

24. 在流沙段开挖隧道,可采用的治理措施有()。





显示答案

25. 高速公路计重收费系统设置的低速/静态轴重检测系统主要由称重仪及()等组成。





显示答案

26. 公路工程施工中,遇有六级(含六级)以上大风、浓雾、雷雨等恶劣天气时,不得进行()作业。





显示答案

27. 在钻孔灌注桩施工中,埋设护筒的主要作用有()。





显示答案

28. 关于沥青混凝土搅拌设备和工艺的说法,错误的有()。





显示答案

29. 下列情形中,可能导致钻孔灌注桩断桩的有()。





显示答案

30. 为保证悬臂浇筑钢筋混凝土箱梁梁底高程在设计范围内,下列说法正确的有()。





显示答案

案例分析题:每题的备选项中,由单选和多选组成,请选出正确选项

(一)案例分析题-(一)背景资料
某施工单位承接了某高速公路路基H合同段工程施工,该区段设计车速100km/h,平均挖深19m,路基宽度26m,其中K20+300~K20+520为石质路堑。该区段岩石为石炭系硅质灰岩,岩石较坚硬,多为厚层构造,局部呈薄层状构造,裂隙发育。要求路堑采用钻爆开挖,爆破石渣最大允许直径为30cm,对开挖石渣尽可能提高利用率。施工单位编制的爆破设计方案摘要如下:
(1)边坡采用预裂爆破,路基主体尽量采用深孔爆破,局部采用钢钎炮,烘膛炮等方法。
(2)采用直径8cm的钻头钻孔,利用自行式凿岩机或潜孔钻一次钻到每阶平台设计标高位置。
(3)爆破顺序采用从上至下的分台阶,顺路线方向纵向推进爆破,控制最大爆破深度不超过10m,纵向每40~50m为一个单元,边坡和主体采用微差爆破一次性完成。
(4)边坡预裂爆破孔间距为1m,采用“方格型”布置,按水平方向控制炮杆位置,路基主体内炮孔间距4m,采用“梅花型”均匀布置。
爆破设计方案报主管部门审批时未通过,退回后由施工单位重新修改。
在确定爆破安全距离时,施工单位按《爆破安全规程》中安全距离不小于200m的规定,将安全距离设为200m,并布置警戒线。爆破结束后,未出现安全事故。
K20+300~K20+520段需开挖石方140000m3,采用2台装载机(每台作业率720m3/台班)和6台自卸汽车(每台作业率300m3/台班)配合装运石方,其他机械均配套,将石方调运到两端的填方路段。
施工完成后,对路基工程进行了质量检验,其中针对K20+300~K20+520路段,实测了纵断高程、中线偏位、宽度、横坡。
31. 指出并改正爆破设计方案中的错误之处。

32. 施工单位确定爆破安全距离的做法是否恰当?说明理由。

33. 在不考虑加班的情况下,K20+300~K20+520路段石方调运工作需要多少天?(列式计算)

34. K20+300~K20+520段路基施工的质量检验,还应实测哪些项目?
